Arribaron al puerto las torres del Parque Eólico “El Llano”

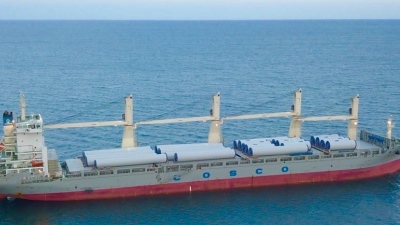

El buque Tian Le de bandera china arribó esta semana al muelle Almirante Storni de Puerto Madryn con las torres y aerogeneradores que corresponden al Parque Eólico “El Llano” de Aluar. Dichos dispositivos serán almacenados en la nueva plazoleta acondicionada por la Administración Portuaria Puerto Madryn (APPM), de modo que se pueda continuar recibiendo las voluminosas cargas y el traslado y montaje de las estructuras comenzará en enero próximo.
El parque contará con 170 torres de 120 metros de altura, significativamente mayor al del parque eólico de Trelew, cuyos molinos miden entre 80 o 90 metros. El gerente de Infa, ingeniero Ivo Baeck, estimó que estaría funcionando plenamente en junio o julio de 2018. “Este proyecto está siendo en lo que se llama ‘fast track’, es decir, un proceso acelerado, y estas piezas marcan un hito de llegada de los componentes importados, que son los más importantes para el proyecto”, explicó.
Sostuvo que el Proyecto El Llano “comenzó a hacerse realidad a partir del mes de julio”, aclaró, añadiendo que “está la parte que no se ve, que son todos los caminos, los cables, las bases, y eso ya está en curso desde ese entonces”.
Sobre el proyecto en concreto, el gerente de Infa explicó que el mismo “va a significar más energía limpia para el sistema, que se suma a la ya existente de Trelew y Rawson; será un aporte muy importante para Puerto Madryn y el país en general, ya sea por la energía como así también, por la mano de obra que implica en la construcción”.
Almacenarán de equipos
A su vez, describió que “la operación no implica demasiada mano de obra, pero, como se va a seguir construyendo y hay muchos proyectos en la zona, esto significa que habrá, por unos cuantos años, bastante trabajo en parques eólicos”.
Consultado sobre la distribución de dicha energía en la red, Baeck especificó que “en este caso, por la falta de capacidad de la subestación de Transpa, entrará vía Aluar y, desde ahí, se interconectará con el sistema”, agregando que “esta energía se consumirá tanto en Aluar o en el sistema, dependiendo de la necesidad que haya de la misma”.
En relación al armado del proyecto, anticipó que “las piezas van a ir llegando de acá a fin de año, y permanecerán en el Puerto hasta enero, ya que ahí empezará la movilización de las grúas grandes, que son las que montarán estos equipos en el parque”.
Torres de 120 metros de altura
El titular de Infa mencionó que “es un movimiento más interesante para apreciar, y lo que la comunidad podrá ir viendo es que irán apareciendo mástiles que tienen 120 metros de altura, arriba de los cuales irán el generador con las aspas; eso comenzará a partir de enero”.
Además, detalló que “son piezas enormes y se trata de las torres más altas de la zona; para darse una idea, el parque de Trelew tiene torres de 80 a 90 metros, y este tendrá torres de 120 metros, por lo que será significativamente más alto y la potencia, consecuentemente, mayor”.
En referencia al funcionamiento del parque y el momento en que estará plenamente operativo, Baeck vaticinó: “Se estima que para julio del año que viene, que es cuando esperamos ponerlo en marcha; es un plazo ambicioso al cual esperamos llegar, pero será en ese momento o al menos un mes después”.
